济南多路段热网改造 快看绕行指南

近报 新闻    时间:2016年09月23日    来源:近报



  记者 高雯

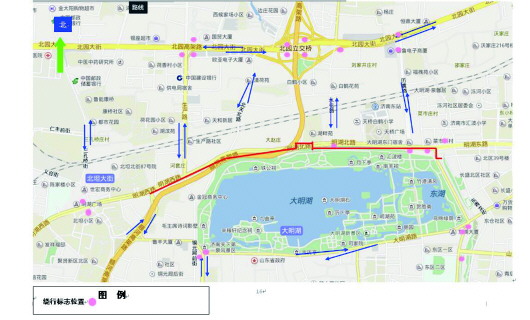

  20日起,济南热电有限公司开始对明湖西路、明湖北路、经六路部分路段,经七路部分路段和经一纬二路口实施燃煤替代工程,对热网进行提升改造。为减少对交通影响,这些路段施工多采取夜间(晚上22:30至次日早上5:30)分阶段施工和半封闭施工的模式。
  此次改造工程全长2153米,采取夜间(22:30至次日5:30)施工方式,施工时间为2016年9月20日至10月31日。
  本次施工涉及路面为黑虎泉北路路口至巴黎花园,施工区域为道路西向东公交车道,采取半封闭施工和夜间(22:30至次日5:30)施工,23:30后需临时占用西向东中间车道用于运输渣土及施工设备运行。
  顺河高架与明湖北路交叉处向东114米,也采取半封闭施工的方案,管线位置在道路北侧护城河下穿越。横穿路口实行夜间分阶段施工,白天铺设钢板,保证车辆正常通行。
  9月20日,经六路也启动热网改造施工,该工程起点自二环西路与经六路交叉口,终点至营市西街,沿途敷设DN1000高温水管线,长度约2900米。工期为2016年9月20日至11月20日。
  为减少施工对交通的影响,经六路(二环西路-营市西街)供热工程施工占用最南侧机动车道,采取夜间(晚上22:30至次日早上5:30)施工方式。
  20日起济南热电有限公司配合岔路街锅炉房燃煤替代工程,对经七路热网进行提升改造。在完善供热市政配套管线的同时,同步统筹实施雨污水及供水危旧管网改造,对经七路北侧人行道、慢车道进行整治提升和海绵城市改造。
  此外,为提高供热管网安全稳定性,确保用户采暖效果,济南热电有限公司还将对经一纬二路口供热管网进行升级改造。工期为2016年9月20日至10月10日。该工程起点自经一纬二路口东北,横穿经一路至路口东南,敷设DN600高温水管线,长度约60米。
